Na czym polega sekret największej farmy wiatrowej w Polsce?

Opublikowano:
Autor: | Zdjęcie: Ørsted Poland

Na czym polega sekret największej farmy wiatrowej w Polsce? - Zdjęcie główne

foto Ørsted Poland

reklama
Udostępnij na:
Facebook
Wiadomości PomorzeMorska farma wiatrowa Baltica 2 nabiera realnych kształtów. Pierwszy transformator został zamontowany na jednej ze stacji elektroenergetycznych. To kluczowy krok w budowie największej farmy wiatrowej w Polsce.
reklama

Morskie stacje elektroenergetyczne, serce Baltica 2

Baltica 2, wspólny projekt PGE i Ørsted, obejmuje 107 turbin o łącznej mocy 1,5 GW. Kluczową rolę w systemie pełnią cztery morskie stacje elektroenergetyczne, które gromadzą energię z turbin i przesyłają ją na ląd.

reklama

– Morska stacja elektroenergetyczna to tzw. serce farmy wiatrowej. Te olbrzymie konstrukcje mają kluczowe znaczenie dla zapewnienia wydajności morskiej energii wiatrowej, ponieważ umożliwiają przesył energii z turbin, które dla projektu Baltica 2 będą umiejscowione około 40 km od brzegu morza. Instalacja pierwszego transformatora to symboliczny moment pokazujący, że produkcja kolejnych ważnych komponentów dla największej morskiej farmy wiatrowej w Polsce przebiega zgodnie z harmonogramem i najwyższymi standardami bezpieczeństwa – powiedział Ulrik Lange, dyrektor zarządzający projektu Baltica 2 w Ørsted.

Każda stacja ma pięć poziomów, waży około 3000 ton i mierzy 45 metrów długości, 25 metrów szerokości i 20 metrów wysokości. Konstrukcje są bezobsługowe, a technicy będą pojawiać się na nich wyłącznie w celach konserwacyjnych i serwisowych.

reklama

Kamień milowy Baltica 2

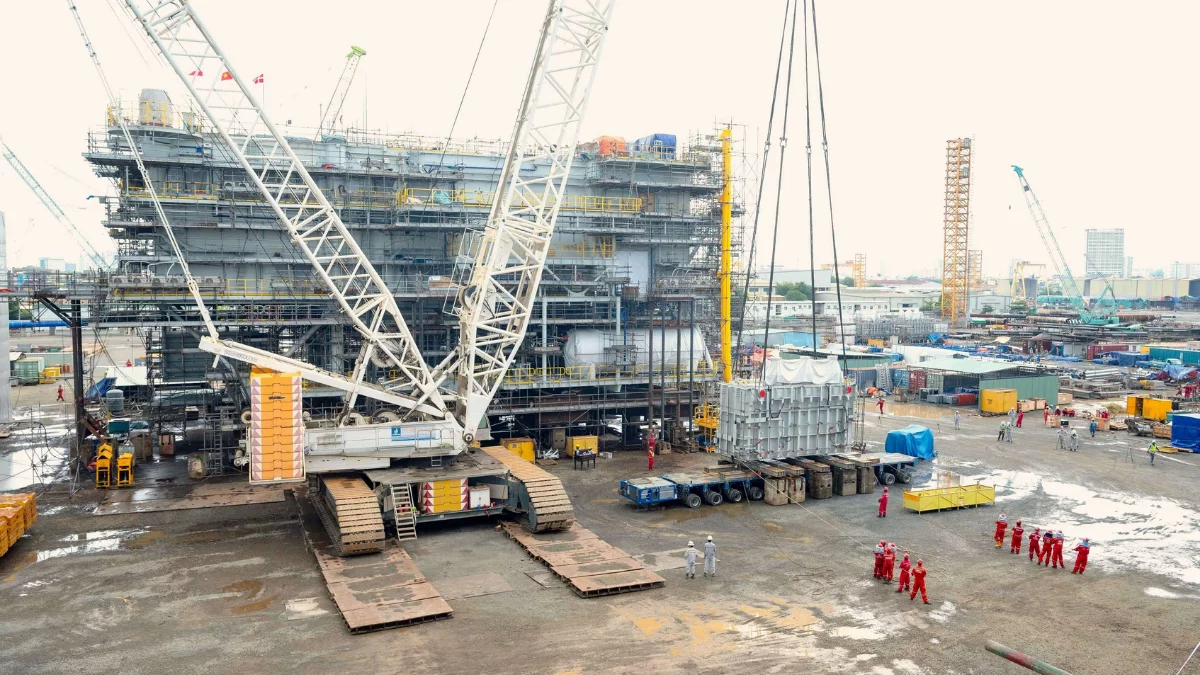

Na jednej ze stacji zamontowano pierwszy transformator o mocy 225 MVA. To ważny element, który otwiera kolejny etap realizacji inwestycji.

– Wejście w kolejny etap procesu produkcyjnego morskich stacji transformatorowych to wyraźny sygnał zaawansowania projektu morskiej farmy wiatrowej Baltica 2. Jesteśmy na ostatnim etapie przygotowania farmy do rozpoczęcia budowy na morzu. Prace przy morskich stacjach to przykład międzynarodowej współpracy kilku podmiotów, bardzo charakterystycznej dla globalnej branży, jaką jest morska energetyka wiatrowa – powiedział Bartosz Fedurek, prezes zarządu PGE Baltica.

reklama

Postęp prac i międzynarodowa współpraca

Budowa stacji elektroenergetycznych realizowana jest przez konsorcjum SEMCO Maritime i PTSC Mechanical & Construction. Polski akcent w projekcie stanowi firma PROTEA SA, która dostarcza specjalistyczne żurawie potrzebne do obsługi konstrukcji.

Do tej pory wykonano 3,3 miliona roboczogodzin bez wypadków powodujących niezdolność do pracy, a 22 krytyczne podnoszenia na górnym pokładzie stacji wykonano w pełni bezpiecznie i precyzyjnie.

reklama

Największa morska farma wiatrowa w Polsce

Dwie z czterech stacji są już ukończone, a montaż pozostałych dwóch trwa zgodnie z harmonogramem. Cały system przesyłowy Baltica 2 ma być gotowy do rozpoczęcia prac rozruchowych w 2027 roku. Po uruchomieniu farmy 1,5 GW mocy pozwoli zasilić około 2,5 miliona gospodarstw domowych w Polsce. Projekt Baltica 2 staje się jednym z najważniejszych kroków w kierunku rozwoju odnawialnych źródeł energii i zwiększenia udziału morskiej energetyki wiatrowej w krajowym miksie energetycznym.

Instalacja pierwszego transformatora pokazuje, że projekt zmierza w kierunku realizacji największych wyzwań polskiej energetyki wiatrowej i że Baltica 2 coraz bliżej staje się rzeczywistością.

reklama
reklama
Udostępnij na:
Facebook
wróć na stronę główną

ZALOGUJ SIĘ

Twoje komentarze będą wyróżnione oraz uzyskasz dostęp do materiałów PREMIUM

e-mail
hasło

Zapomniałeś hasła? ODZYSKAJ JE

Komentarze (0)
Wczytywanie komentarzy
logo
