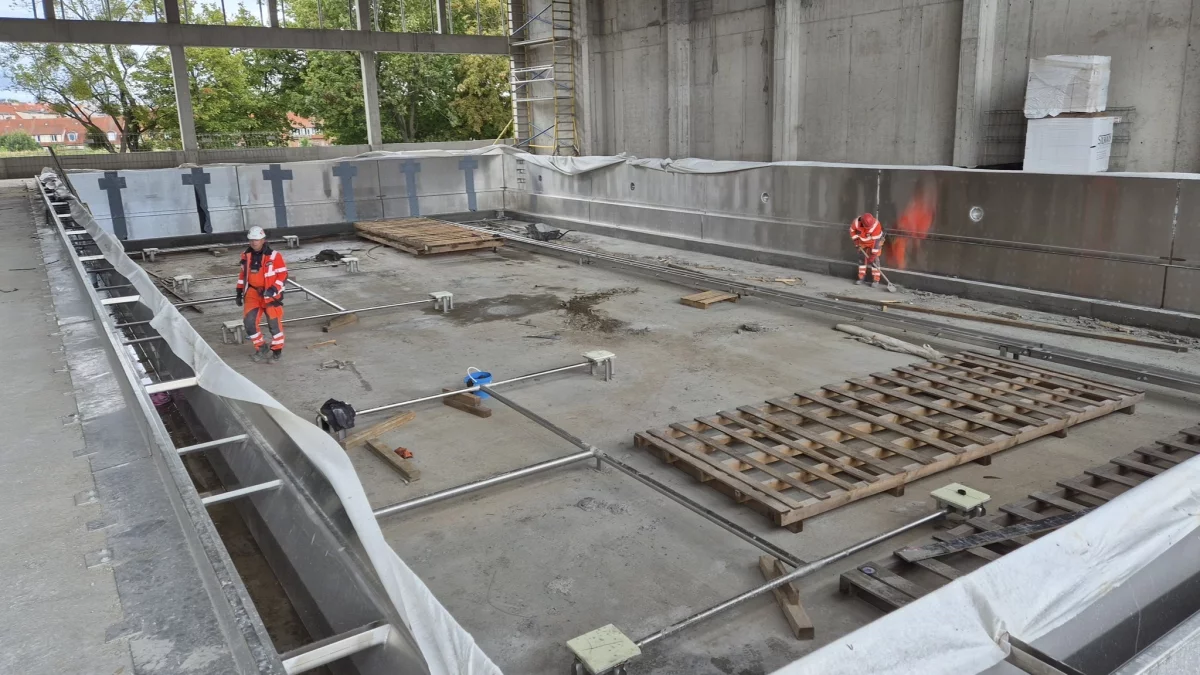

Na placu budowy coraz wyraźniej widać docelowy kształt nowego obiektu. Zakończył się montaż ścian dużej niecki sportowej oraz mniejszego basenu rekreacyjnego przeznaczonego między innymi do nauki pływania.
Zakończyliśmy montaż ścian dużej niecki sportowej i mniejszej, rekreacyjnej służącej do nauki pływania. Ściany są już wyspawane, zabetonowaliśmy też ich podstawy, co oznacza, że cała geometria niecek jest już ustabilizowana i zakotwiona – wyjaśnia Radosław Kotewicz, kierownik projektu z firmy Strabag
Basen we Wrzeszczu. Gotowe są już ściany dwóch niecek
Kolejnym etapem będzie wykonanie izolacji oraz betonowej posadzki. Dopiero później zamontowane zostanie właściwe dno niecek. Prace te zaplanowano na początek przyszłego roku. Wcześniej wykonawca musi zakończyć wykończenie hal basenowych.
Musimy najpierw wykonać sufit podwieszany oraz ułożyć płytki ścienne i podłogowe na plażach wokół niecek, a dopiero na samym końcu nastąpi montaż dna. Wszystko po to, aby nie uszkodzić dna niecek w trakcie prac wykończeniowych. Niecki zostaną wypełnione wodą w ostatnim etapie, na miesiąc przed odbiorami – precyzuje Radosław Kotewicz
Jedna z niecek będzie wyposażona w ruchome dno, co pozwoli dostosowywać jej głębokość do rodzaju prowadzonych zajęć.
Montują okna i instalacje
Jesień i zima upłyną na budowie przede wszystkim pod znakiem prac wykończeniowych. Od strony ul. Kościuszki i al. Legionów trwa wykonywanie elewacji. Jedna ze ścian została już pokryta docelową płytką klinkierową.
Rozpoczął się również montaż stolarki okiennej. Od strony ul. Kościuszki widoczne są już pierwsze przeszklenia. Wewnątrz powstają ściany działowe, prowadzone są instalacje wodne, elektryczne i teletechniczne, wentylacja oraz kanalizacja.
Równolegle trwa montaż infrastruktury technologicznej basenu. Spawane są między innymi zbiorniki na popłuczyny i zbiorniki przelewowe, a także rozprowadzane instalacje rurowe.
Zakończył się już montaż stalowej konstrukcji dachu. Następnie wykonana zostanie jego część drewniana oraz poszycie.
Miejsce Doraźnego Schronienia pod basenem we Wrzeszczu
Jednym z najważniejszych elementów inwestycji będzie przestrzeń pełniąca funkcję Miejsca Doraźnego Schronienia. Powstanie ona w podziemnej części kompleksu. Do końca roku wykonawca planuje ukończyć rampę zjazdową prowadzącą do hali garażowej oraz kanał wentylacyjny od strony ul. Kościuszki, który będzie obsługiwał właśnie przestrzeń przeznaczoną do doraźnego schronienia.
Miejsce Doraźnego Schronienia to rozwiązanie przewidziane w przepisach dotyczących ochrony ludności i obrony cywilnej. Nie jest ono pełnoprawnym schronem, ale przestrzenią, którą można wykorzystać do czasowego zabezpieczenia mieszkańców w sytuacji zagrożenia.
Taką funkcję mogą pełnić między innymi odpowiednio przygotowane garaże podziemne, piwnice lub inne części budynków. Mają zapewnić schronienie chociażby w przypadku ekstremalnych zjawisk pogodowych lub innych nagłych zdarzeń.
Basen we Wrzeszczu będzie miał również sauny i gabinety odnowy biologicznej
Nowy kompleks ma pełnić znacznie szerszą funkcję niż tradycyjna pływalnia. Poza dwiema nieckami znajdzie się tam również strefa saun oraz gabinety odnowy biologicznej.
Obiekt ma służyć uczniom okolicznych szkół, seniorom oraz pozostałym mieszkańcom Gdańska. Lokalizację u zbiegu al. Legionów i ul. Kościuszki przez lata wskazywano jako miejsce odpowiednie dla takiej inwestycji. Umowę na realizację przedsięwzięcia podpisano 18 czerwca 2025 roku.
Nowy azyl dla pieszych przy ul. Kościuszki
Inwestycja obejmuje także zmiany w bezpośrednim otoczeniu basenu. Trwa przebudowa zatoki autobusowej przy ul. Kościuszki. W kolejnych miesiącach na wysokości dawnej Gedanii ma powstać również azyl dla pieszych, który umożliwi dwuetapowe przekraczanie jezdni.
Otwarcie całego kompleksu zaplanowano na lipiec przyszłego roku. Koszt inwestycji wynosi 77 mln zł.
